6月25日晚上9点30分,在昆山高新区元丰路89号,一声沉稳有力的合闸声划破夜空。江苏昆朋瞳行科技AI服务器产业园内的110千伏变电站主变压器瞬间发出平稳的“嗡嗡”低吟,冲击合闸一次性成功!
就在这片15万平方米的工地上,未来将年产通用服务器、AI服务器及液冷机柜等“算力心脏”,项目达产后年产值预计突破100亿元。而此刻,20亿元总投资的首期产线,正静静等待这“第一口电”来唤醒。

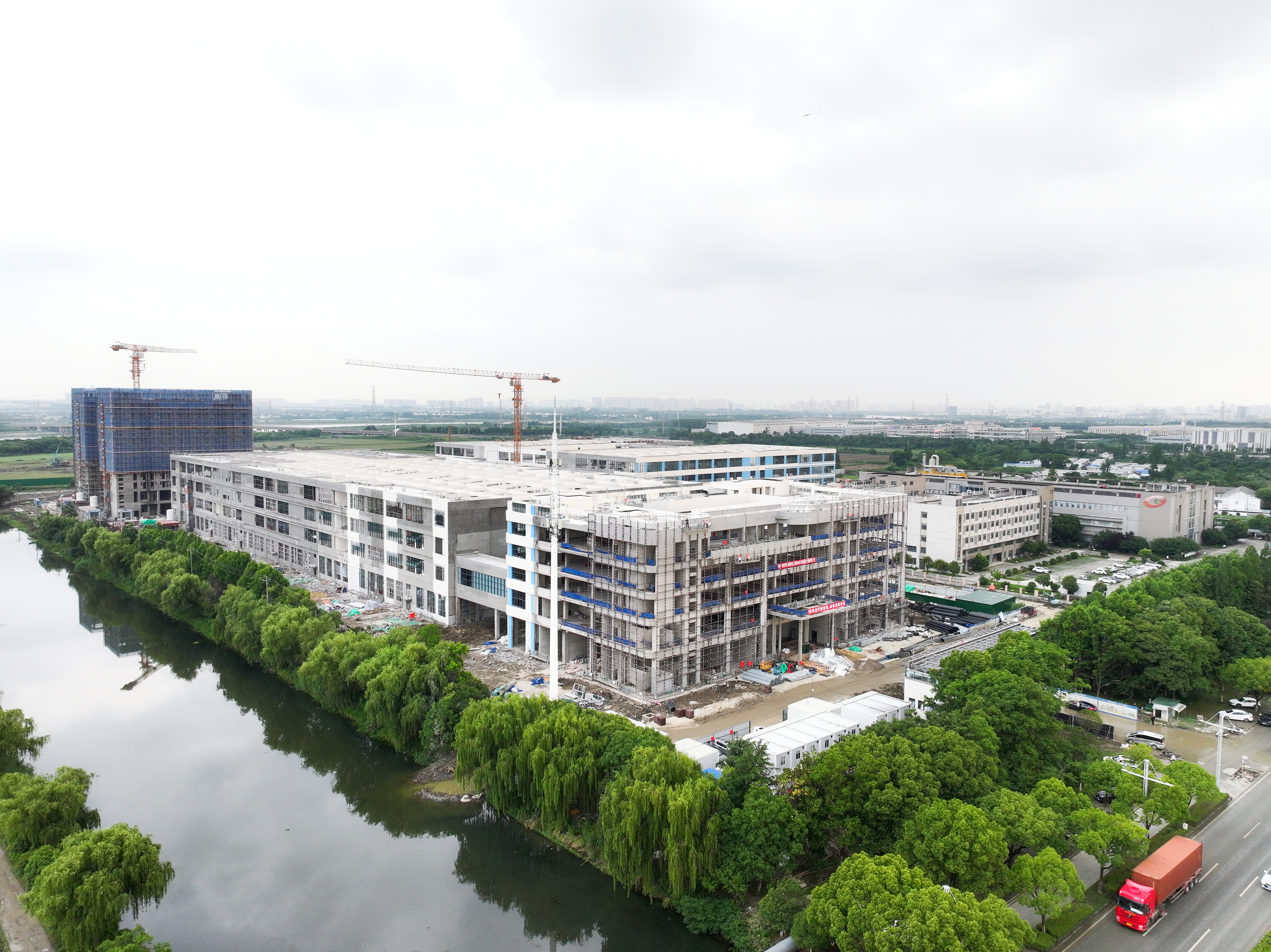

俯瞰项目工地。通讯员 张君怡/摄
从“等电”到“催电”,“电力管家”比企业更急。
早在项目还是图纸上的招商意向时,国网昆山市供电公司的“先遣队”就已悄然而至。结合“三服务”专项行动,辖区供电所长当起“领航员”,配电经理+客户经理组成“双引擎”,与招商、规建部门织成一张服务网格。立项阶段,供电公司联合市发改委、属地政府,对报装容量联合会审,用专业负荷分析帮企业算了一笔精细账:既不因容量冗余浪费投资,也不因预估不足留下后患。
2025年11月,项目正式签约。当天,供电公司的“契约办电”就摆上了桌。工期怎么排?投资界面怎么分?负荷怎么管?一份服务契约把模糊变清晰,配套“五个一”专属服务专班随即实体化运作。经过反复踏勘、多轮论证,最终锁定最优供电方案——从220千伏吴淞变电站引出一回110千伏线路,直送新建站。

供电人员现场作业。通讯员 张君怡/摄
但真正的“神来之笔”,是专班为企业量身定制的“阶梯式送电”策略。这一次先送6.3万千伏安,刚好够一期生产线调试和试运行,不用等全部配套完工,设备先“动起来”;明年年初再送第二回线路,再增6.3万千伏安,总容量翻倍至12.6万千伏安,与产能爬坡完美合拍。
“建成一批、送电一批”,这个看似简单的节奏,却让企业省下了大笔前期资金占用,边建设边投产,产能释放像拉弹簧一样张弛有度。但留给施工的时间,只有短短一个多月。
今年5月工程正式开工,倒排工期、责任到人,任务分解到每一天。每周一次进度协调会,施工、监理、设计三方“围坐解题”,瓶颈不过夜。同时,供电公司主动送上3次技术咨询、8次现场指导,全程绿灯畅行。
送电前的验收,更是“显微镜级”把关。国网苏州供电公司现场验收人员黄天超直言:“AI服务器对电压质量极其敏感,抖一下都可能掉算力。”团队对主变压器、开关柜、保护装置逐台过堂,逐项核查接线工艺和保护定值,硬是排查消除11处安全隐患,这才签字放行。
电通了,算力就活了;算力活了,百亿产值就不远了。(苏报融媒记者 占长孙 通讯员 张君怡/文)
