引力播App
扫一扫阅读
日前,随着最后一个钻孔的勘察完成,历时128天的内蒙古库布齐沙漠基地送电上海受端配套过江工程(以下简称“蒙电入沪”过江工程)水上勘探施工作业结束,项目较原计划提前40天完工,标志着这一民生工程建设向前迈进了一大步。
“蒙电入沪”是国家“西电东送”战略重点能源工程,起于上海崇明岛,下穿长江主航道至苏州太仓。本次水上勘探是过江隧道建设的关键前置环节,施工水域是长江航道“咽喉”所在,江面日均船舶流量约1500艘次,最大通航船舶达40万吨级。

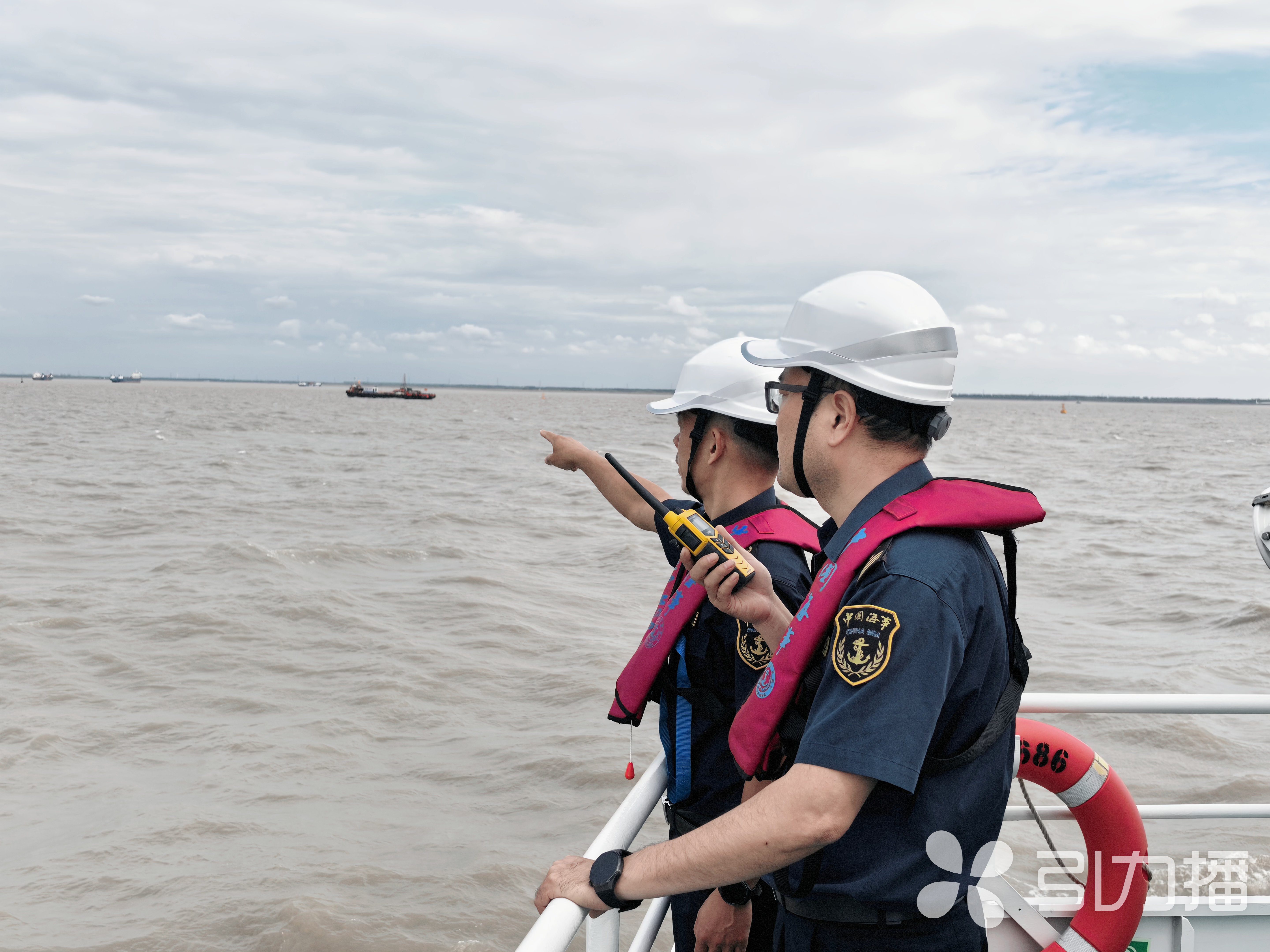

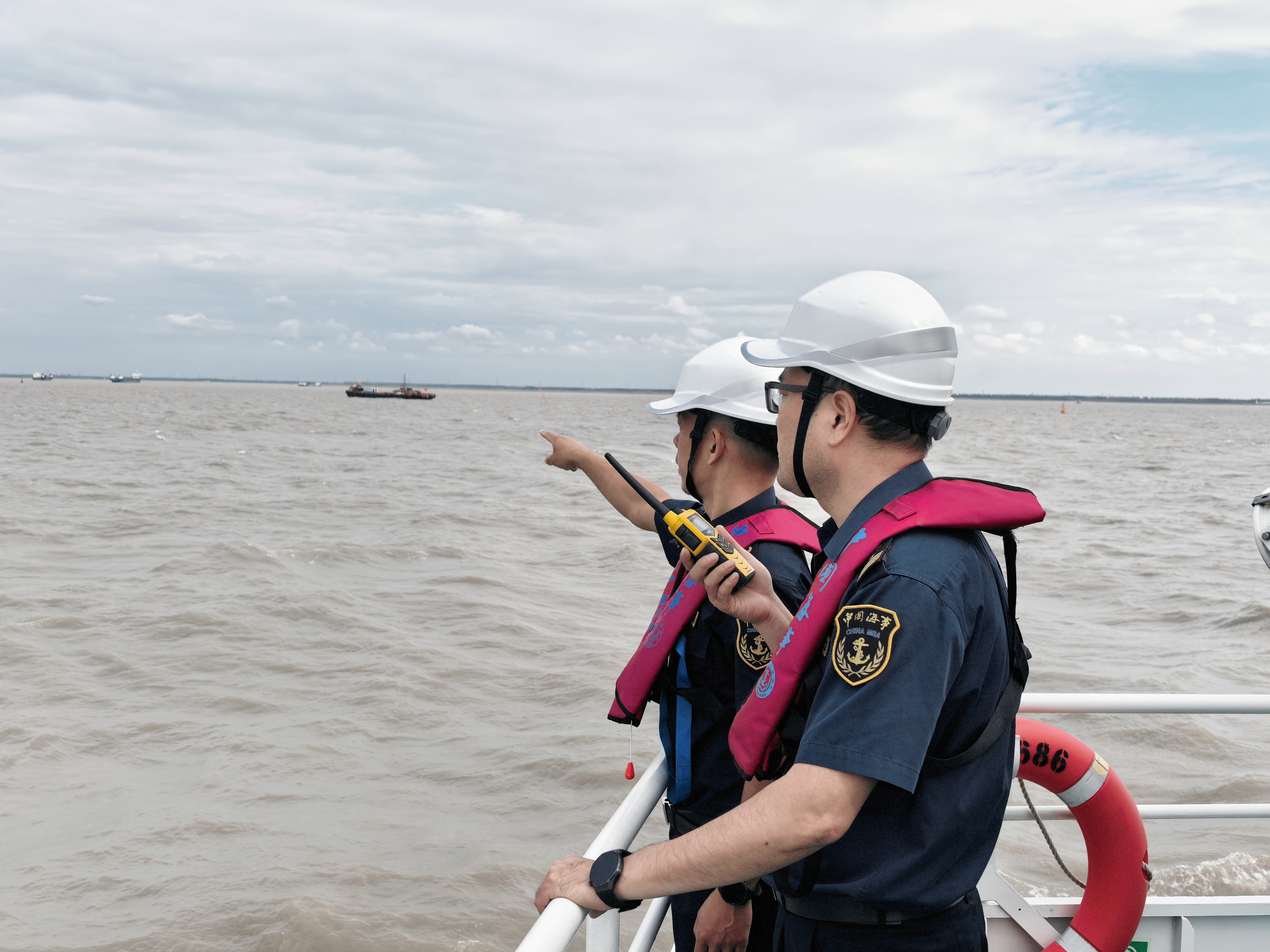

海事局工作人员在江面巡查 通讯员 时崇/摄
施工期间,主航路近半通航水域被挤占,通航尺度大大缩减,叠加航路调整幅度大、航标灯光易混淆、“南港北锚”横越船舶密集、秋季恶劣天气多发等多重因素,通航安全与施工安全双重压力叠加,监管保障任务重、标准高、难度大。
面对这场硬仗,太仓海事局提前介入,借鉴北沿江、海太过江通道等重大工程监管成熟经验,创新构建分级管控、三方联动、智慧赋能的监管模式,保障施工通航“双安全”,实现“零碰撞、零沉船、零伤亡、零污染”的安全目标。
针对施工水域横跨浅滩、航道交汇区、主航道、停泊区等不同场景差异化风险特点,太仓海事局建立“核心管制区、重点管控区、外围控制区”三级管控架构,逐区制定专项维护方案,实现“一区一案”精准管控。根据各分区风险等级差异化配置值守力量,构建“海巡指挥艇+警戒船+标志船+应急拖轮”的立体化值守体系。
此外,针对施工区周边船舶误闯风险,建立“远端预警、中端拦截、近端处置”三级防线,有效筑牢施工水域外围安全屏障,成功保障21万余艘次船舶安全通过,实现勘探期间港口生产不断流。
主航道施工阶段是全工程管控难度最大、风险最集中的区段,针对突出风险,太仓海事局坚持问题导向,重点攻坚。针对航道调整后部分船员不熟悉航路变化,通过“迎船流”布防模式提前引导船舶正确航行并对偏航船舶第一时间提醒干预;针对现场灯光混淆航标风险,优化标志船并加装激光、LED箭头灯,规范船舶夜间号灯号型,消除夜间航标误判隐患;针对小型船舶误闯施工区风险,前置警戒艇、联动码头源头管控,重点疏导小型船舶防范误闯;针对施工船舶横越交叉干扰风险,对施工船舶实行定线护航、管控通航时序,联动南通交管中心和吴淞交管中心对大型船舶实施全程动态监控。
在源头治理与应急保障上,太仓海事局落实“隐患不清零不进场”,对全部施工船舶开展入场安全检查,建立隐患全流程闭环处置机制,约谈施工单位推动风险隐患动态清零;针对施工期间先后经受3次台风,叠加汛期大潮汛、短时强对流、秋季辐射雾等恶劣水文气象影响,建立气象水文每日会商机制,围绕搁浅、碰撞、人员落水等险情开展实战化、无脚本应急演练全面提升突发险情处置能力。
整个施工期间,太仓海事局累计出动警戒艇2016艘次,执法人员530余人次,现场驻守约2500小时,累计播发VHF航行安全信息3万余条,电话连线提醒船舶2.2万余艘次,联动监控过往大型船舶3.9万余艘次,排查整治隐患108项。
(苏报融媒记者 周哲/文)
